工程名稱:
天津中醫藥大學新建體育館
工程概況:
該工程是十三屆全運會的比賽場館之一,整體造型意喻著“旋轉”和“圍繞”的“喜旋”造型,代表著喜悅和對生命的熱情。共有5035個座位,建筑面積17420m2,建筑造型為橢圓形建筑,建筑總高度23.8米。
工程主體結構形成為框架混凝土結構,主體一層,局部四層,主體砼柱分為兩圈,外圈砼柱共32根,柱頂標高16.13至21.9米。內圈不連續混凝土柱共26根(北側場館入口處抽空6根混凝土柱),柱頂標高為20.14至21.9米。
屋頂為國內少見的弦支穹頂結構。該結構平面呈橢圓形120m×100m,主體由混凝土框架結構和鋼屋蓋組成。屋蓋采用弦支穹頂結構,支撐鋼屋蓋的混凝土柱有58根分為兩圈,外圈柱32根,柱頂標高為16.13m 至21.89m ;內圈柱26根,柱頂標高為20.14m至21.89m,北側場館入口處,在抽空6根柱的區域采用加強桁架,截面形式呈三角形,跨度為55.6m,高度為4.5m。
鋼屋蓋由大跨度橢圓形弦支穹頂和外圍徑向桁架組成。弦支穹頂長軸92.2m,短軸73m,矢高6.5m,通過彈簧支座支撐于內圈26根混凝土柱頂上,與外圍徑向桁架連接成整體。預應力構件由四圈環向拉索、五環徑向拉桿和81根豎向撐桿組成。
外圍桁架結構,由32榀平面桁架及環桿構成,單榀桁架高15m至20m,寬13m至17m,桁架水平段與柱頂彈簧支座焊接,桁架垂直段與柱外側埋件焊接,環桿以此在平面桁架間安裝焊接,構成穩定體系。

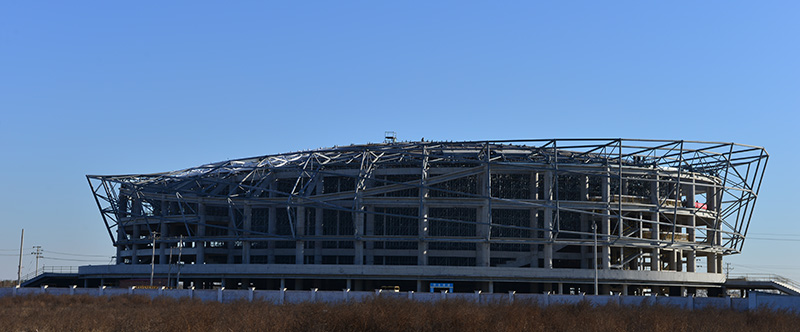

工程技術特點、難點:
1.預應力鋼結構工程具有施工難度大、施工前期準備工作量大;
2.工程結構形式比較新穎,可借鑒施工經驗不是很多;
3.鋼結構制作安裝及制索精度要求比較高;
4.鋼索長度比較長,徑向拉桿相對于鋼索來說剛性比較大,并且安裝時只能在腳手架間隙中間穿過,所以布索安裝也有一定的困難;
5.鋼索和鋼拉桿掛完后要保證撐桿有一定的偏轉角度,這就要求調節它們的長度來滿足要求,使得掛索更加困難;
6.預應力鋼結構從結構的拼裝,到預應力張拉完成以及最后支撐架的拆除,其間經歷很多受力狀態,為了保證工程質量能夠需進行大量的施工模擬計算;
7.工程采用補償索力的方法來施加預應力,但是要保證張拉過程同步性比較困難,采取有效措施解決;
8.預應力過程的監控十分重要,工程中必須采取可靠的監測手段,對鋼結構的變形和預應力鋼索的受力進行實時監測,以確保結構施工期安全,保證結構的初始狀態與原設計相符。
